Почему затягивается газификация в одном из посёлков Нагайбакского района?
На газификацию двух этапов посёлка Переселенческий выделена сумма, составляющая 13 миллионов рублей. В рамках выделенных средств будуд осуществлены работы первого этапа, который включает в себя подводящий газопровод и часть улицы Центральной. Второй этап – это улица Лесная, Механизаторов, Сиреневая, Зелёная, а также оставшаяся часть улицы Центральной. Всего по проекту планируется газифицировать 84 дома.

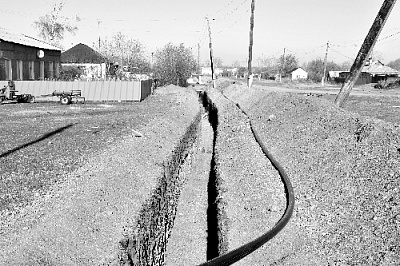

Первый этап газифицирует подрядчик ООО «Массив». В настоящий момент строители выполнили земляные работы: сварили пластиковую трубу разводящего газопровода и опустили его в траншею. Кроме того, сварено 300 метров, что составляет примерно 30 % от необходимого количества подводящего газопровода.
– В настоящий момент ожидается поставка оставшейся недовезённой металлической трубы и поставка ГРПША. Уже сейчас понятно, что сроки выполнения работ первого этапа по контракту будут нарушены. Это означает, что согласно контракту, окончание выполненных работ будет 20 ноября. Муниципальным заказчиком совместно с администрацией района предпринимаются все возможные действия по нуждам подрядчика к скорейшему завершению работ на объекте, – рассказала начальник отдела капитального строительства администрации района Ольга Денисенко.
Что касается второго этапа, то в результате проведенных аукционных мероприятий определён подрядчик ООО «ТеплоЭнергоСервис». Наведённые администрацией района справки по месту прежней работы подрядчика свидетельствуют о том, что организация вполне надёжная, имеет достаточный опыт работы по строительству объектов газоснабжения, в связи с чем сотрудники муниципалитета надеются на то, что работы будут выполнены в срок и качественно. В настоящий момент с подрядчиком подписывается муниципальный контракт, после чего он приступит к работе.
Замина МУХТАРЗАДЕ
